愉快祥和的春節剛結束,乍暖還寒。2月19日,G530查橋至牛磯段一級公路建設工程項目部管理和作業人員已全部就位,開始有條不紊的復工復產,以熱情飽滿的狀態迎接新的一年。

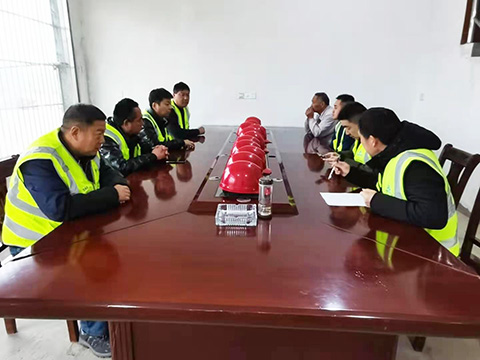

本年度工期緊,任務重,是項目建設的關鍵一年,為了創造更好的工作成績,提高經濟效益,項目部針對目前的具體情況及上一年度的經驗教訓,進行了認真研究分析:一是強化安全質量意識,每日召開班前會,對當日工作的重點要點進行交底,杜絕生產過程中的違章違規行為,消除隱患。二是根據項目當前情況以及建設單位相關要求,倒排工期,合理組織施工,確保按時按量完成施工任務。三是落實崗位責任制,使崗位責任和考核相掛鉤,提高職工的工作積極性。

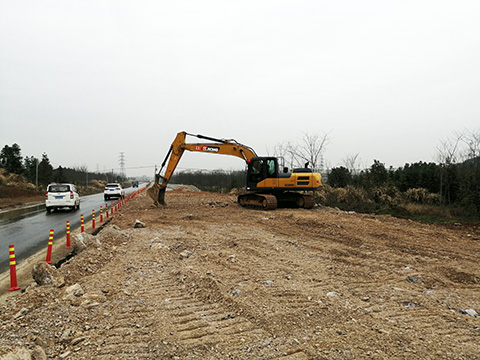

目前本項目路基、橋涵工程已全面復工,項目部計劃在4月底完成涵洞施工,6月底完成橋梁工程和路基工程施工,7月進行水穩基層攤鋪,于年底完成主路面瀝青攤鋪工作。全體職工將共同努力,為單位打造優良形象,創造更大的效益。
皖公網安備 34080302000242號
